M306 Projektmanagement P3

Definition Projektcontrolling

Sicherung des Erreichens der Projektziele durch periodischen SOLL- IST-Vergleich, Feststellung der Abweichungen, Bewerten der Konsequenzen und Vorschlagen von Korrekturmassnahmen, Mitwirkung bei der Massnahmenplanung und Kontrolle der Durchführung

controlling img

Contolling und magisches Projektdreieck 🪄

Minimal werden die bekannten Parameter aus dem magischen Projektzieledreieck - Budget, Termine und Ergebnis überwacht.

Fragestellungen:

Was wird überwacht?

Faustregel: „Alles, was geplant wird, wird auch überwacht.“

Wie entstehen Verzögerung beim Projektverlauf?

Eine Verzögerung beim Projektverlauf ist oft auf die Summe vieler kleiner Verzögerun- gen in den einzelnen Arbeitspaketen zurückzuführen.

Wie läuft die Projektsteuerung ab?

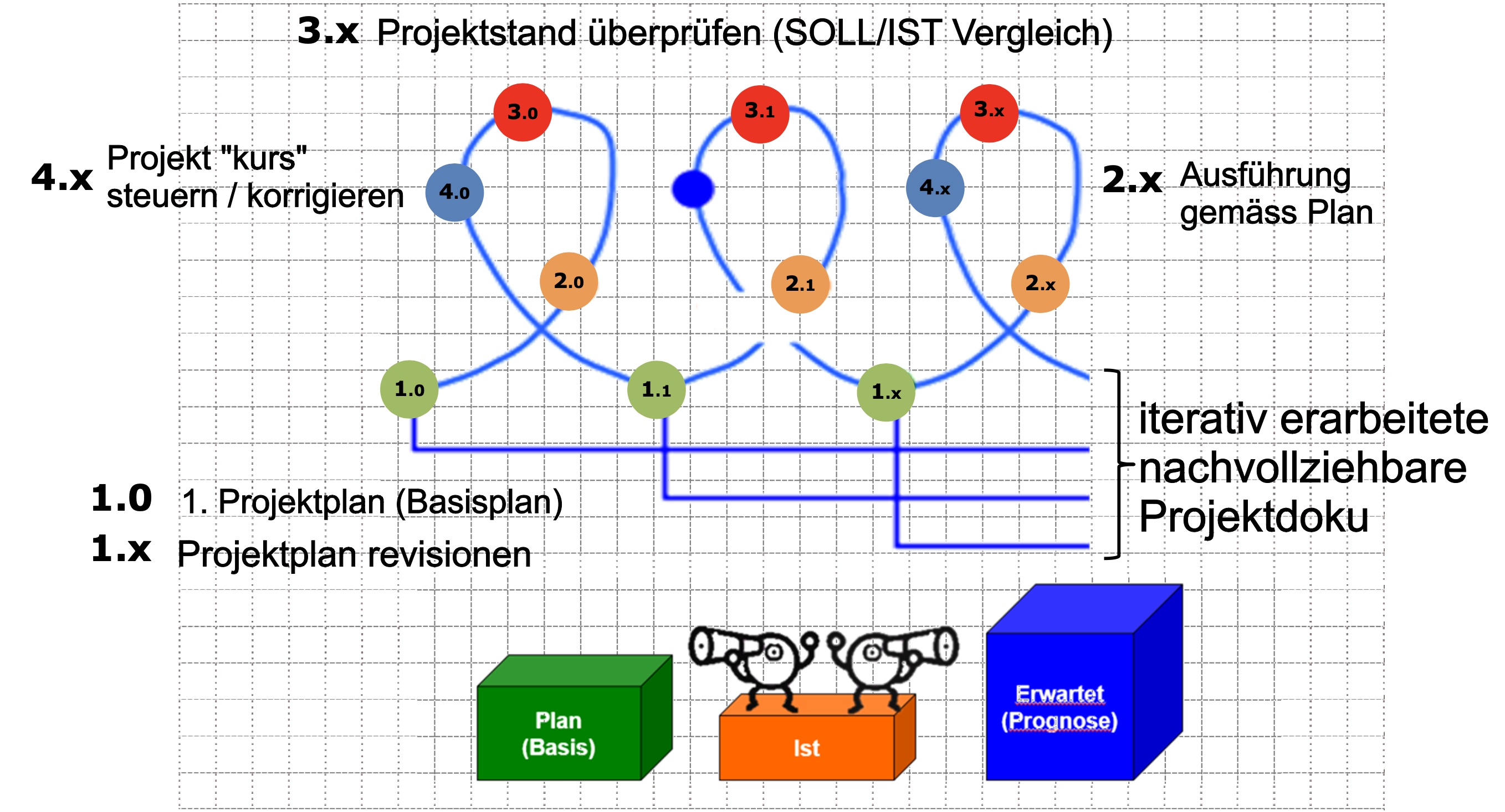

Die Projektsteuerung läuft periodisch in sich immer wiederholenden Schritten ab. Jedes Projekt durchläuft also in seinem „Lebenszyklus“ mehrmals den folgenden Controlling Zyklus: controllingzyklus img

Controlling Kernaufgaben

Warum liegt im eigentlichen Projektcontrolling der Schlüssel zum Erfolg?

Nur wer möglichste frühzeitig erkennt, dass im Projekt etwas schief läuft, kann rechtzeitig mit passenden Massnahmen und begrenztem Mittweleinsatz "Gegensteuer" geben. Und das Projekt in die richtige Richtung lenken

Basisbegriffe der Projektüberwachung

Termin Controlling

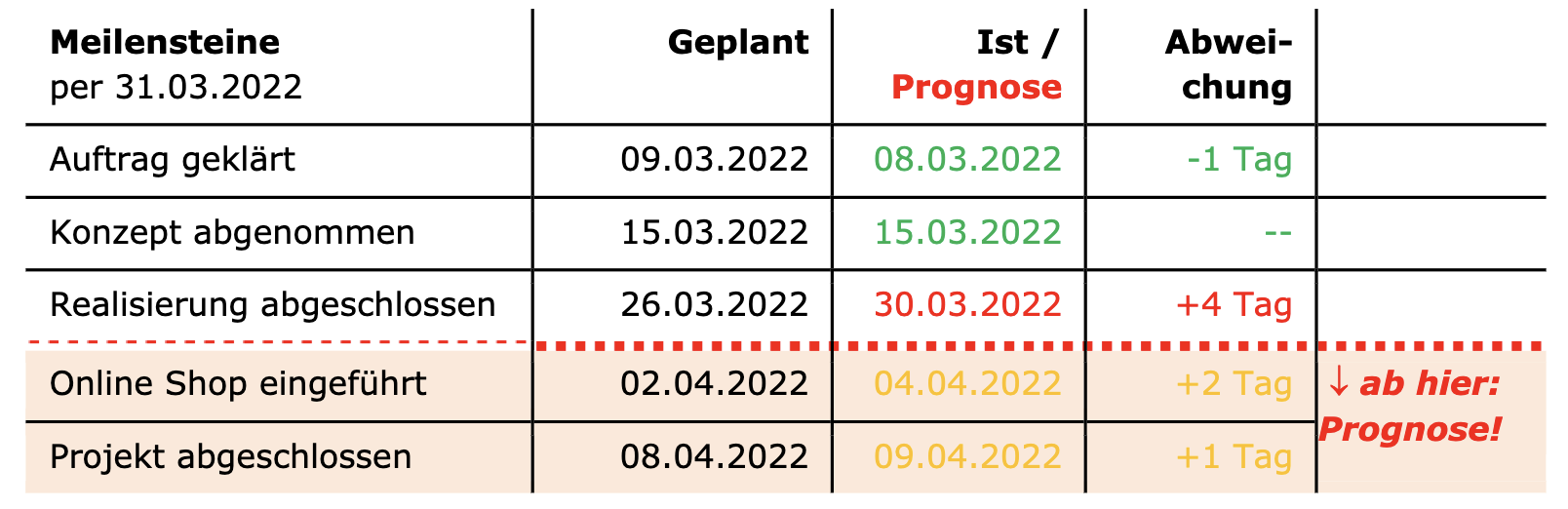

termincontrolling

Aufwandscontrolling

aufwandscontrolling

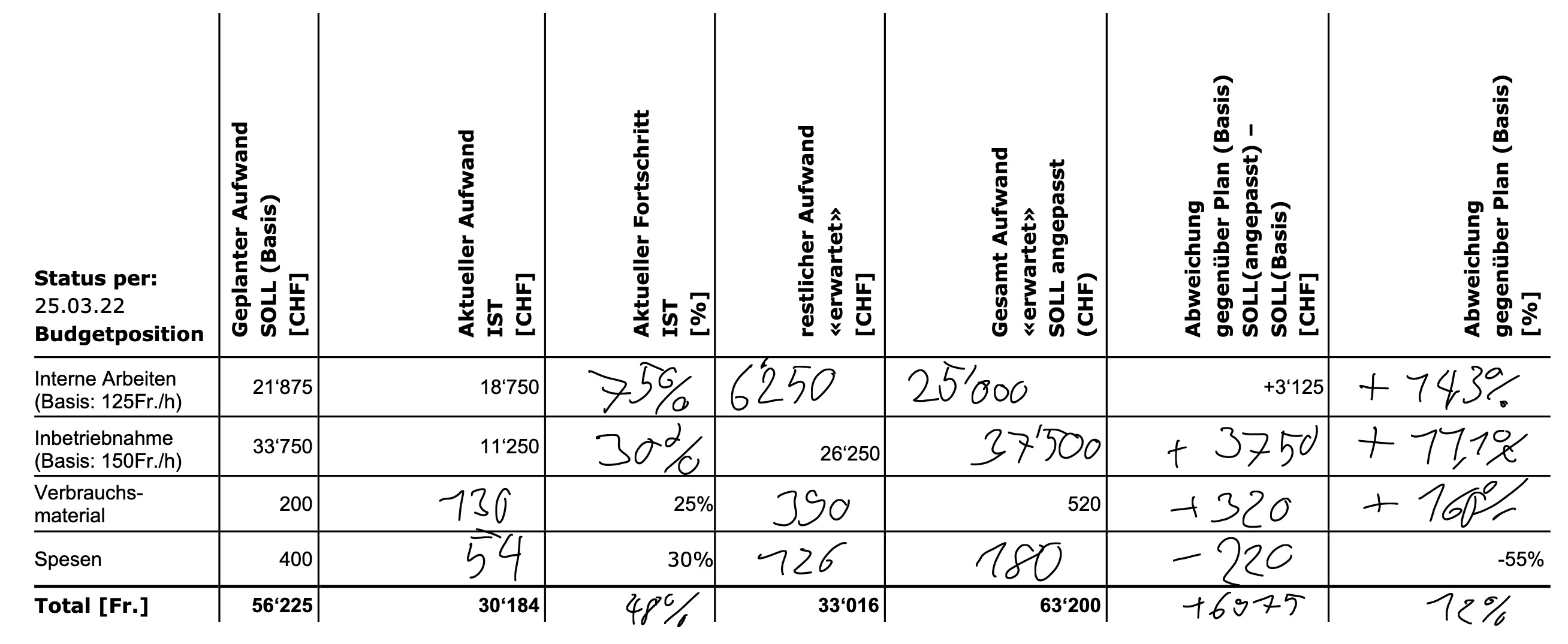

Controlling Übersicht

controllinguebersicht img

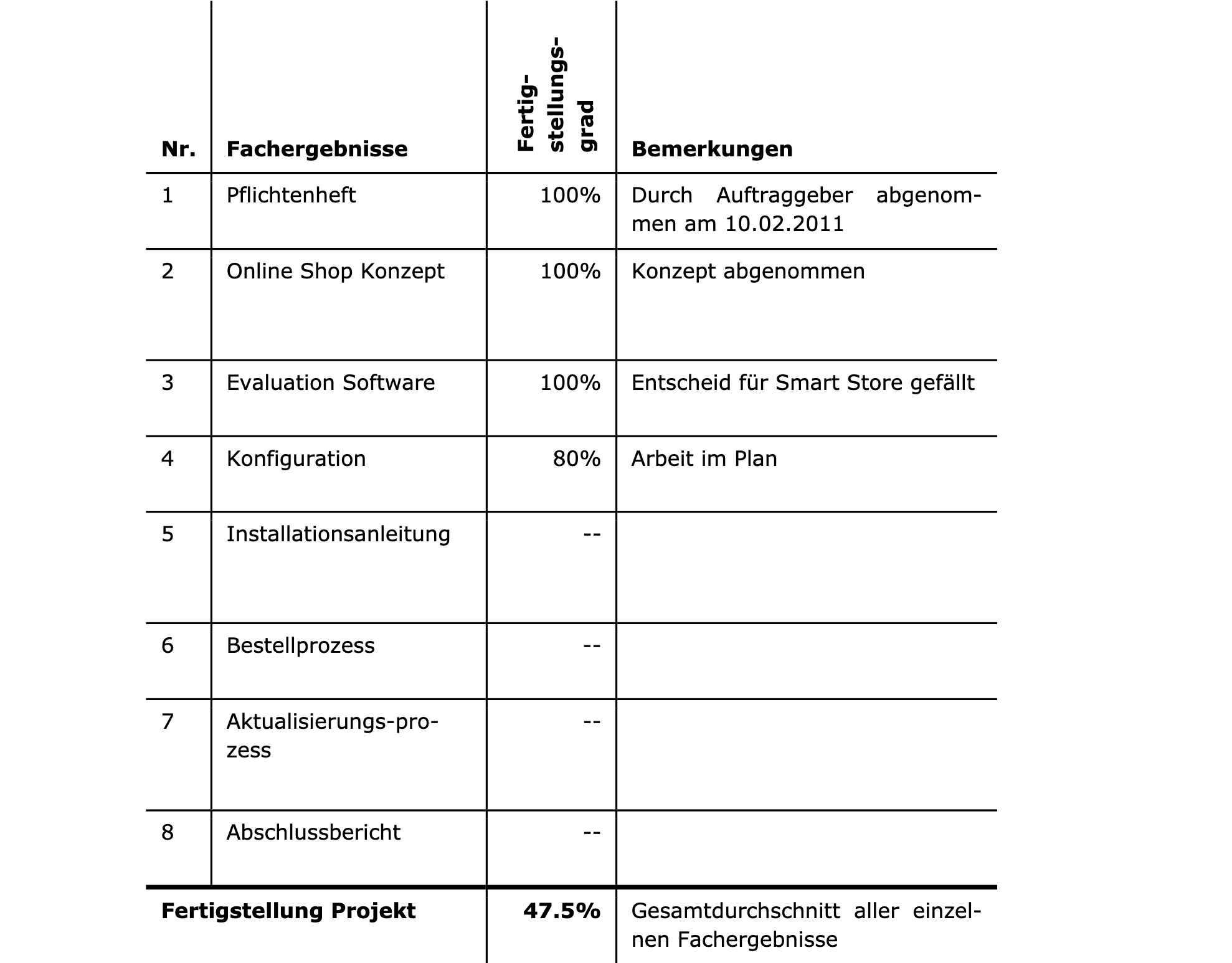

Sachfortschritt

Sachfortschritt

Ampelcontrolling

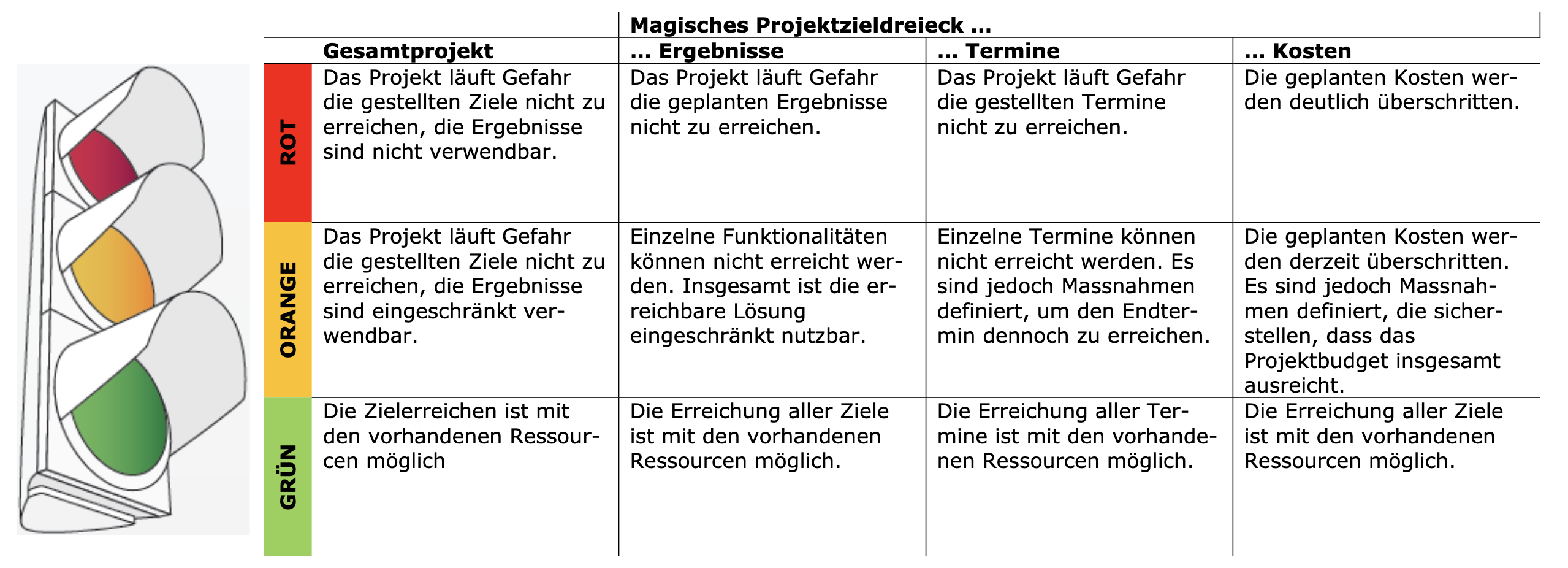

Vereinfacht bedeutet grün, dass alles im Plan ist, gelb, dass signifikante Planabweichungen zu befürchten sind und rot, dass eine Zielerreichung nicht mehr möglich erscheint. ampelcontrolling

Earned Value Analyse (EVA)

Die Earned Value Analyse (EVA) ist ein essentielles Instrument im Projektcontrolling, das genutzt wird, um den Projektstatus hinsichtlich Zeit, Kosten und Leistung zu bewerten und zu prognostizieren. Die Methode ist besonders nützlich für größere und komplexe Projekte und liefert standardisierte, aussagekräftige Daten zum Arbeitsfortschritt, zu den Kosten und zum voraussichtlichen Abschlussdatum.

Vorteile EVA

Herkunft und Anwendung EVA

Schlüsswerte der EVA

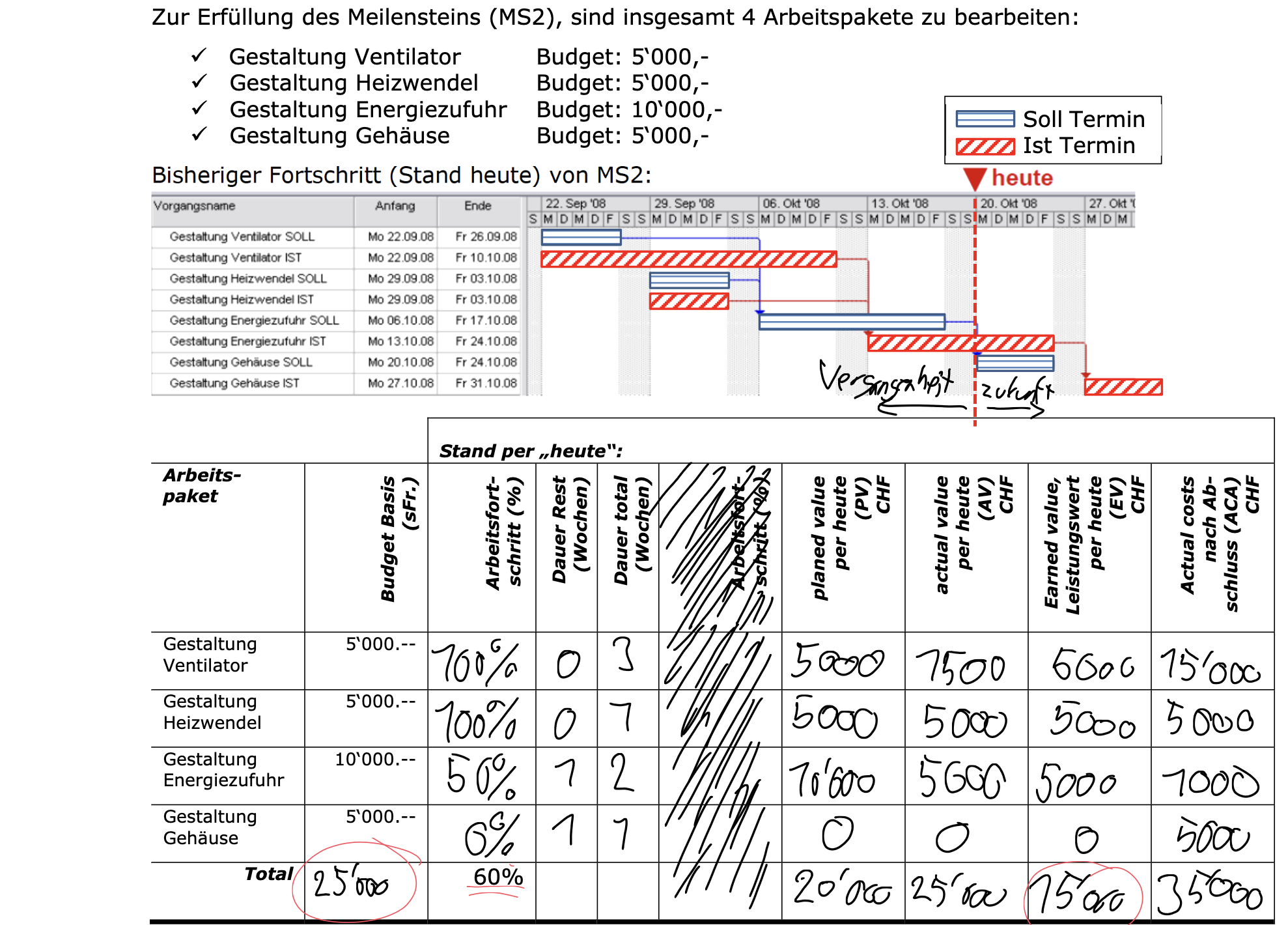

Aufgabe 1

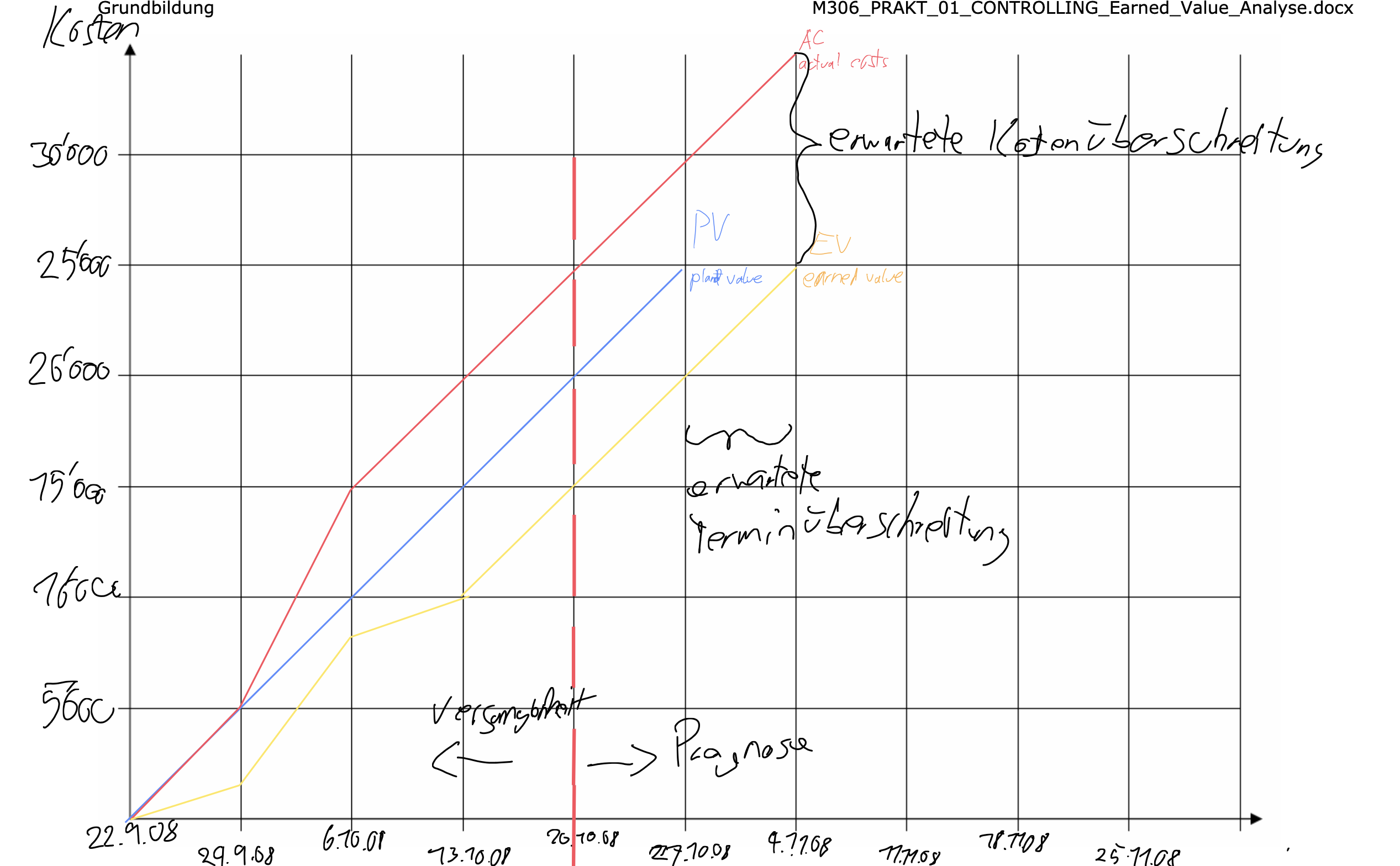

controllingaufgabe1 controllingaufgabe11

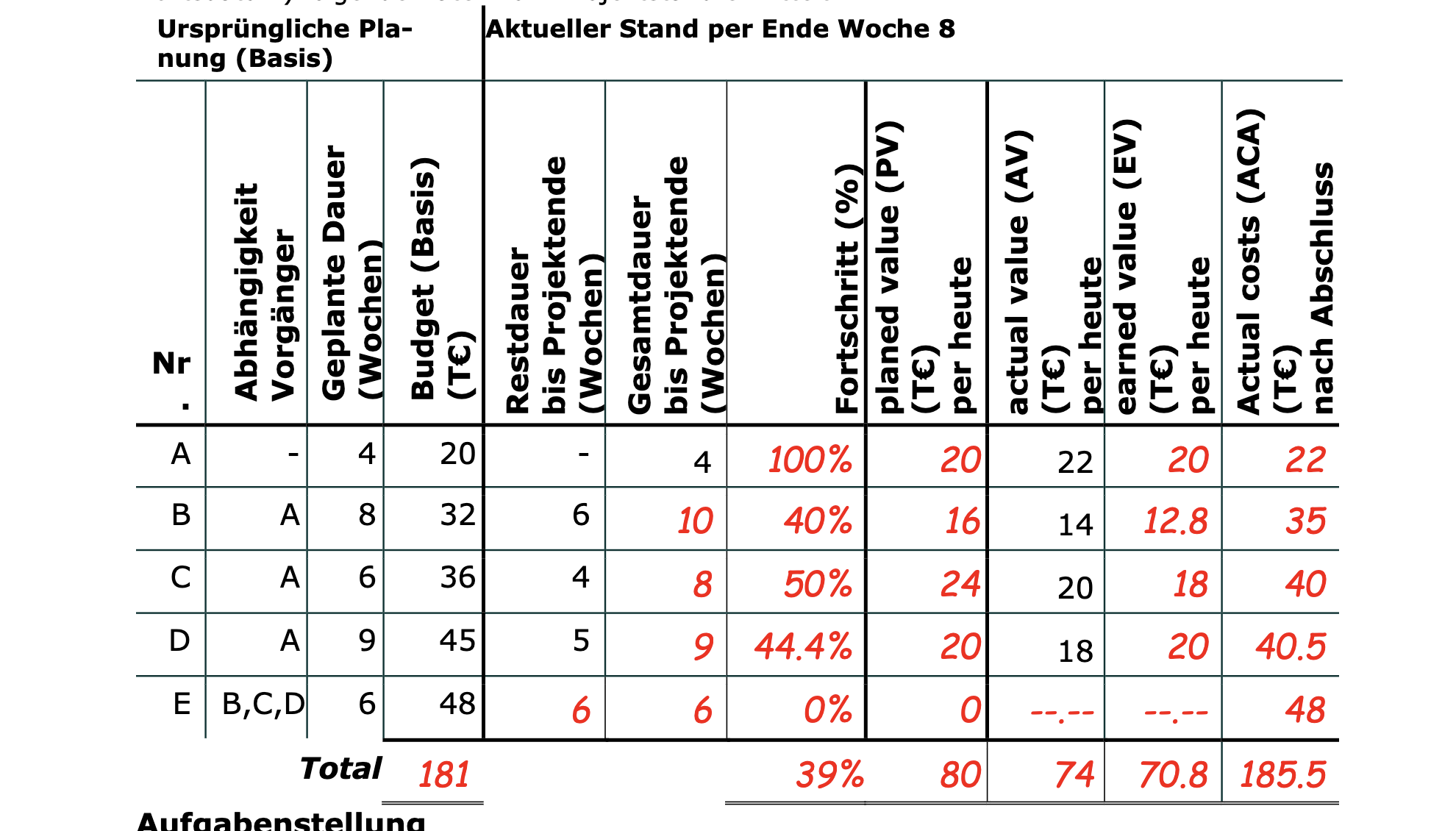

Aufgabe 2

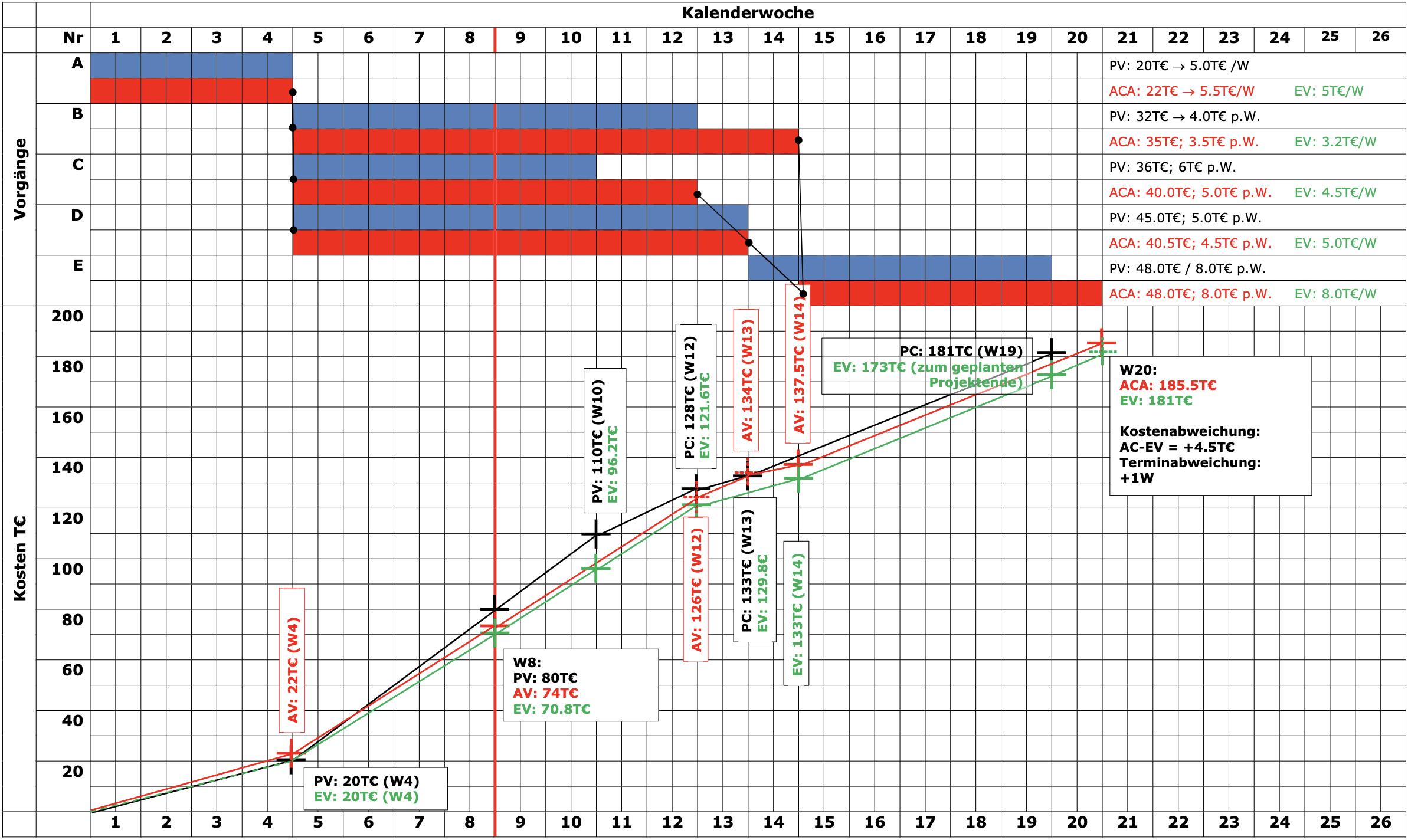

controllingaufgabe2 controllingaufgabe21 controllingaufgabe22

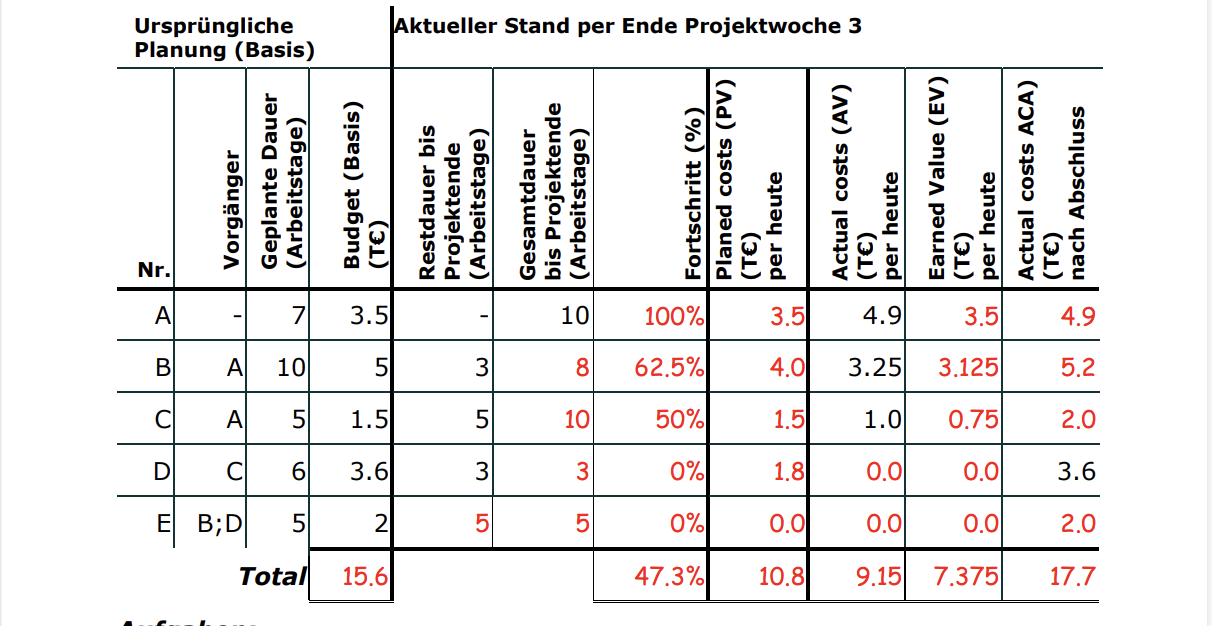

Aufgabe 3

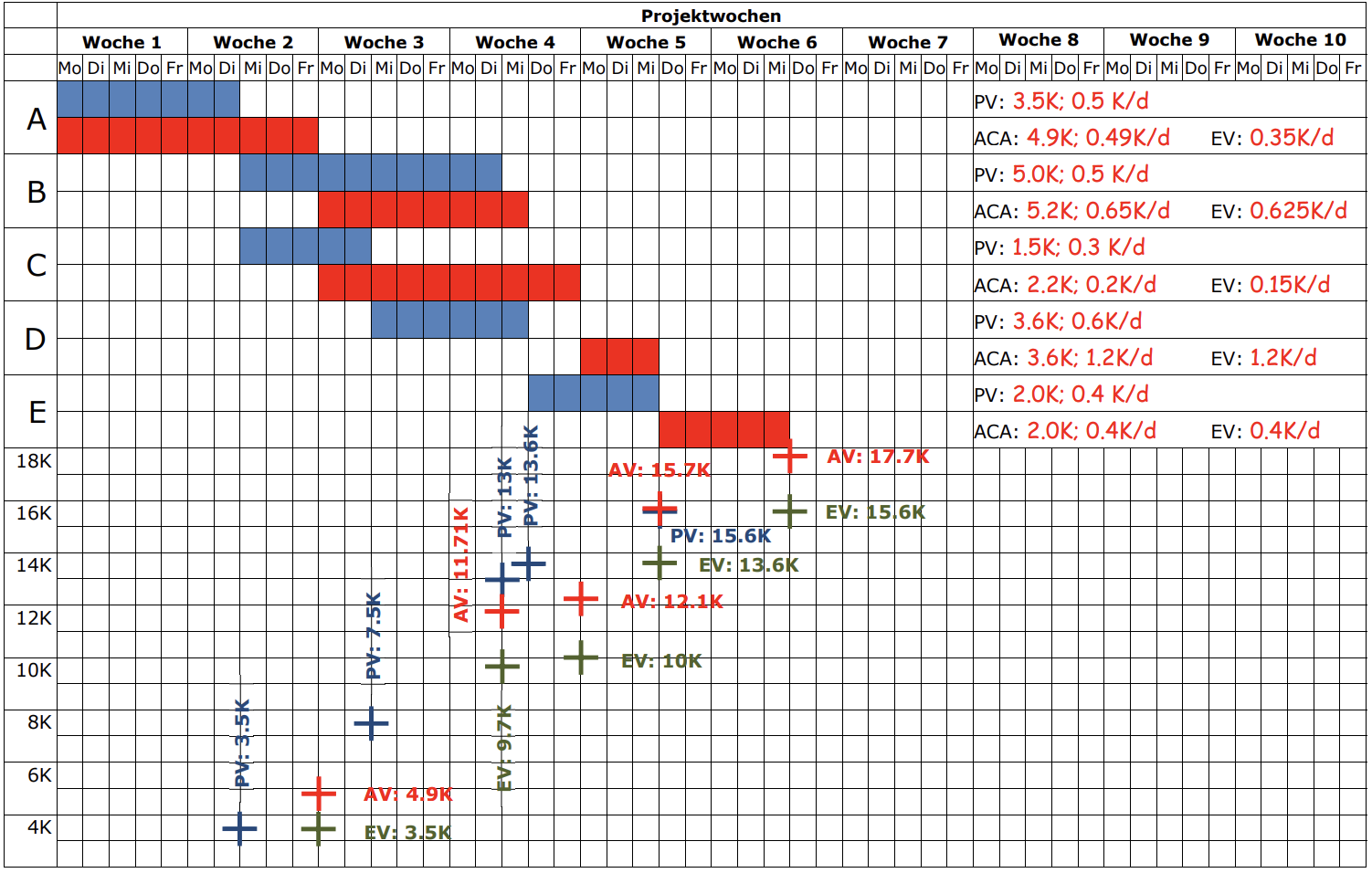

controllingaufgabe2 controllingaufgabe21 controllingaufgabe22

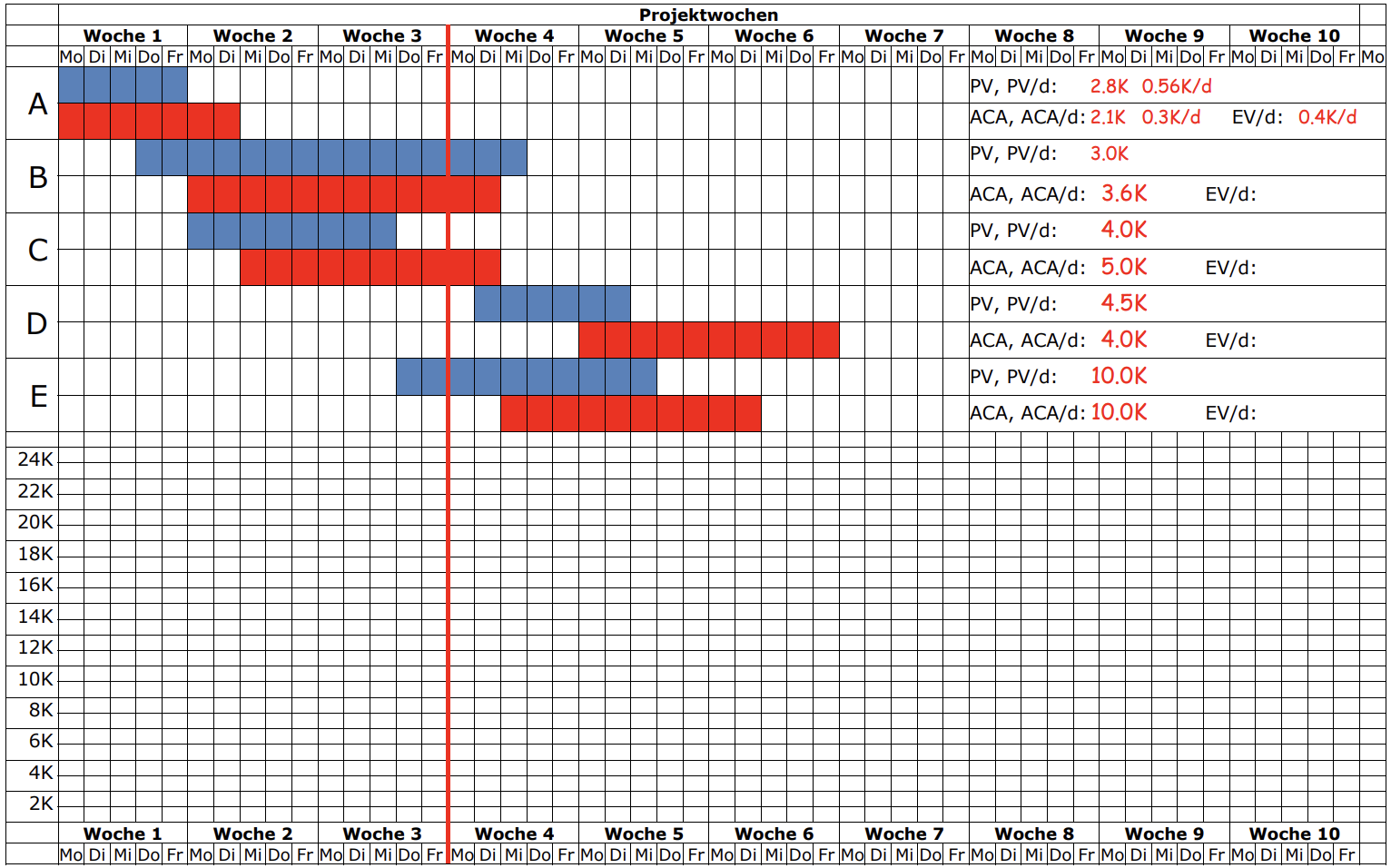

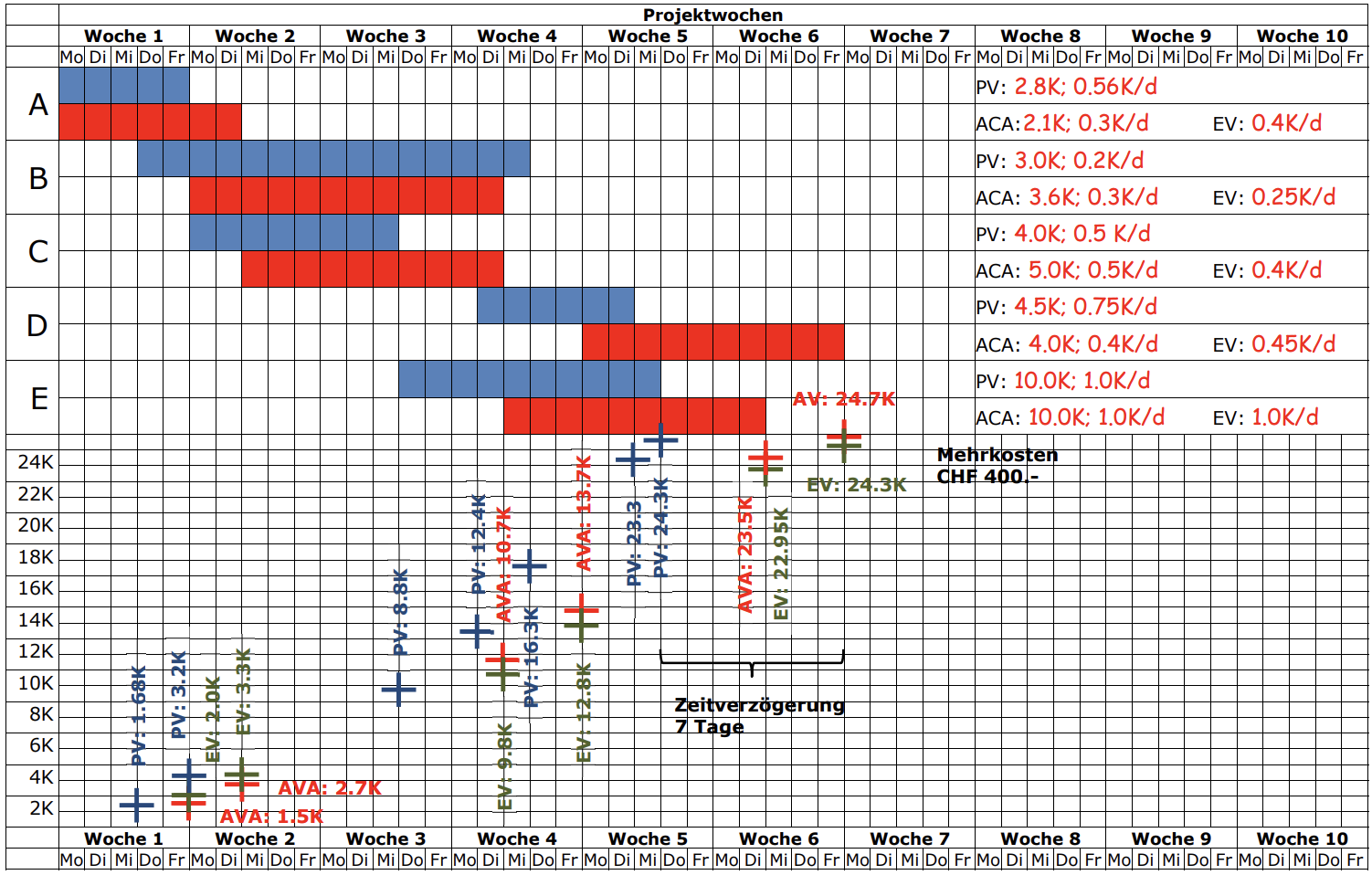

Aufgabe 4

controllingaufgabe4 controllingaufgabe41 controllingaufgabe42
